아파트 현장 20년 실무 경험을 바탕으로, 레미콘 품질관리의 기본과 콘크리트 타설 날 현장에서 반드시 확인하는 5가지, 그리고 비 오는 날과 겨울철 타설 기준까지 실제 현장 사진과 함께 정리했습니다.
최근 몇 년 사이 아파트 공사 중 붕괴 사고가 이어지면서 “콘크리트는 제대로 친 걸까?”라는 질문을 많이 받습니다. 아파트 골조는 결국 콘크리트로 만들어지고, 그 콘크리트의 대부분은 공장에서 만들어 트럭으로 실어 오는 레미콘입니다.
저는 20년 동안 아파트 현장에서 수많은 타설 날을 겪었습니다. 이 글에서는 레미콘이 현장에 도착했을 때 무엇을, 왜 확인하는지 현장 사람의 눈으로 풀어보겠습니다.
레미콘이란 무엇인가
레미콘은 레디믹스트 콘크리트(Ready-Mixed Concrete)의 줄임말입니다. 전문 공장에서 시멘트, 모래와 자갈 같은 골재, 물, 혼화제를 정해진 비율로 섞은 뒤, 굳기 전 상태로 트럭에 실어 현장까지 운반하는 콘크리트를 말합니다. 제조 방법과 품질 기준은 한국산업표준 KS F 4009에 정해져 있습니다.

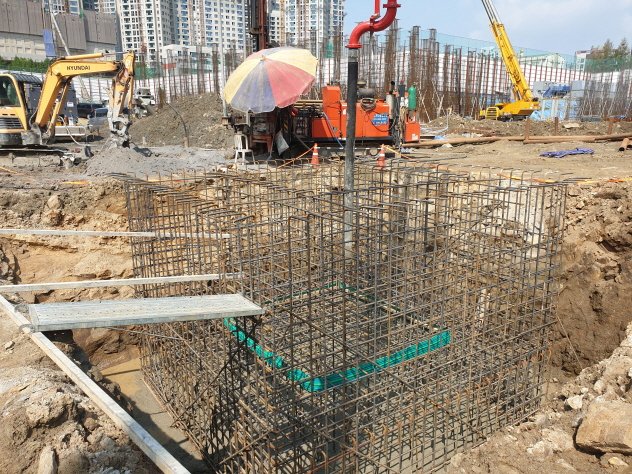

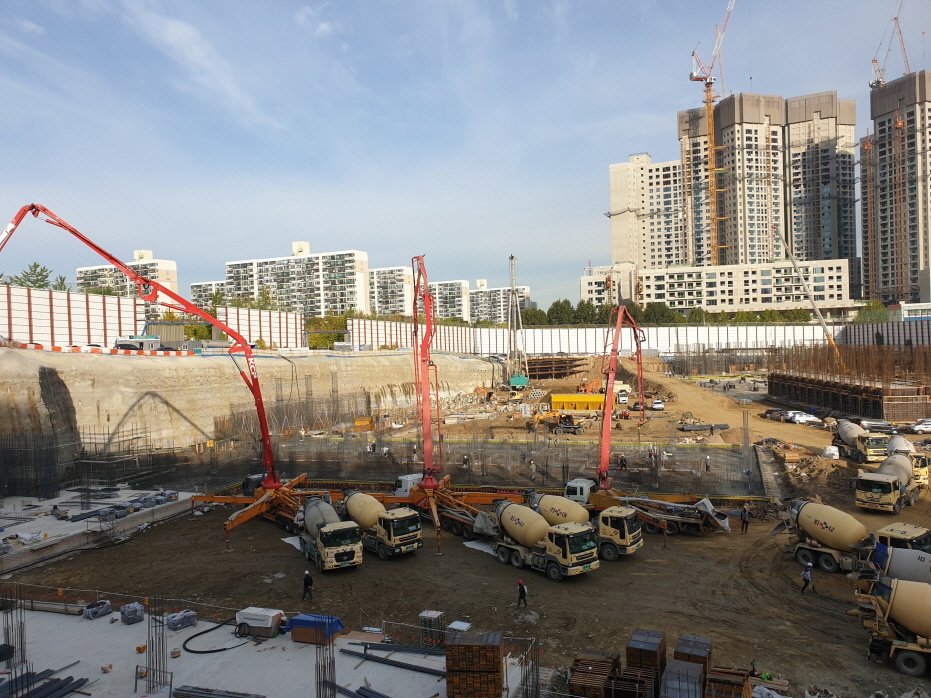

레미콘은 공장에서 출발하는 순간부터 굳기 시작합니다. 대단지 기초처럼 한 번에 많은 양을 칠 때는 사진처럼 펌프카 여러 대와 레미콘 차량이 줄지어 들어오는데, 이때 차량 한 대 한 대의 품질을 놓치지 않는 것이 레미콘 품질관리의 출발점입니다.
타설 날 현장에서 반드시 확인하는 5가지

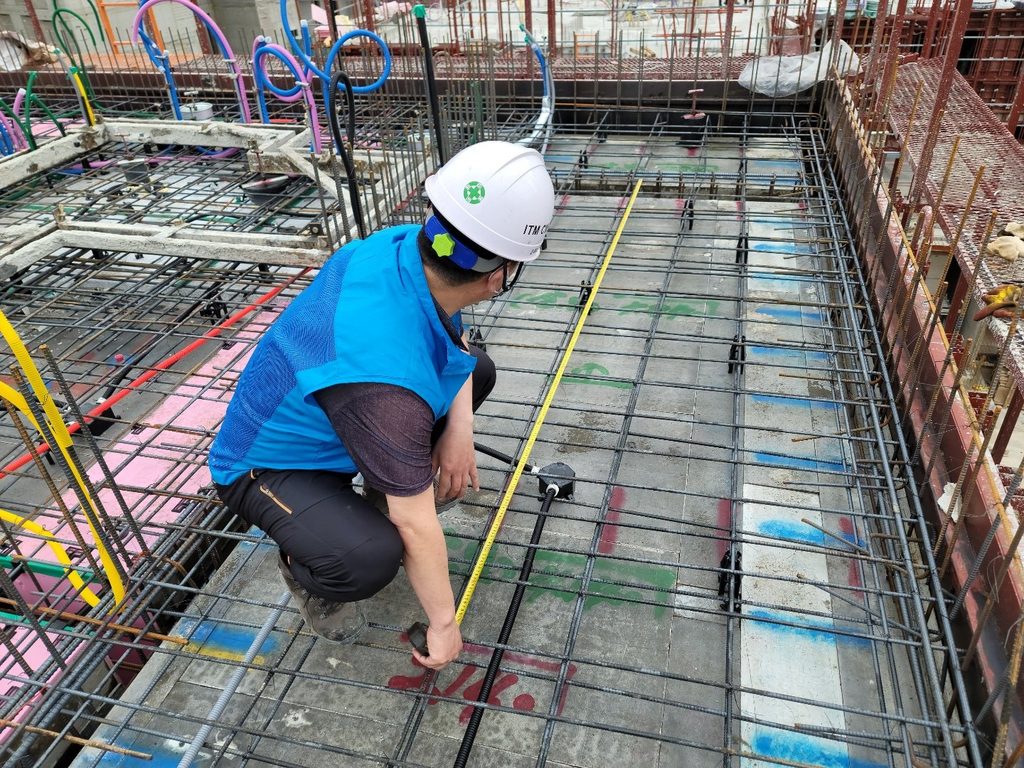

레미콘 품질관리는 레미콘을 받기 전부터 시작됩니다. 먼저 거푸집과 철근이 준비됐는지 확인합니다. 철근 간격과 피복 두께, 콘크리트 속에 묻힐 배관 위치가 도면과 맞는지 검측을 마쳐야 타설을 시작할 수 있습니다.

검측이 끝나고 레미콘 차가 도착하면, 현장에서는 다음 5가지를 확인합니다.
1. 납품서: 주문한 콘크리트가 맞는지
레미콘 차가 도착하면 가장 먼저 납품서를 확인합니다. 납품서에는 콘크리트의 규격이 적혀 있습니다. 예를 들어 “25-24-150″이라면 굵은 골재 최대 크기 25mm, 설계기준강도 24MPa, 슬럼프 150mm라는 뜻입니다.
규격과 함께 공장 출발 시간도 꼭 봅니다. 콘크리트는 비비기 시작한 뒤 타설을 마칠 때까지 시간이 정해져 있기 때문입니다. 표준시방서 기준으로 바깥 기온이 25℃ 이상이면 1.5시간, 25℃ 미만이면 2시간을 넘기지 않아야 합니다.

2. 슬럼프 시험: 콘크리트가 너무 묽거나 되지 않은지
슬럼프 시험은 원뿔 모양 틀에 콘크리트를 채운 뒤 틀을 들어 올려 얼마나 주저앉는지 재는 시험입니다. 많이 주저앉으면 묽은 것이고, 조금 주저앉으면 된 것입니다.
슬럼프가 너무 크면 물이 많아 강도가 떨어질 수 있고, 너무 작으면 거푸집 구석구석까지 채워지지 않아 곰보 같은 결함이 생길 수 있습니다. 주문한 슬럼프가 80~180mm 범위라면 허용 오차는 ±25mm입니다.

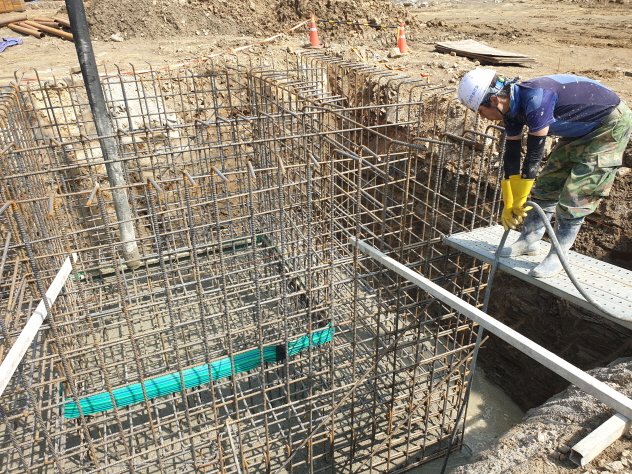

적당한 슬럼프의 콘크리트라도 타설할 때 진동기로 충분히 다져야 철근 사이와 거푸집 모서리까지 빈틈 없이 채워집니다.

3. 공기량과 염화물: 겨울과 철근을 지키는 기준
공기량은 콘크리트 속에 들어 있는 아주 작은 공기 방울의 양입니다. 적당한 공기 방울은 겨울철 콘크리트 속 물이 얼었다 녹을 때 생기는 손상을 줄여줍니다. 일반 콘크리트는 보통 4.5% 안팎(±1.5%)을 기준으로 봅니다.
염화물은 철근을 녹슬게 하는 성분입니다. 콘크리트 1㎥당 염화물 이온량은 원칙적으로 0.30kg 이하여야 합니다. 겉으로 보이지 않지만, 시간이 지나 철근이 부식되면 구조 안전에 직접 영향을 주기 때문에 반드시 확인합니다.
4. 단위수량: 물을 몰래 더 넣지 않았는지
단위수량은 콘크리트 1㎥에 들어간 물의 양입니다. 물을 더 넣으면 타설은 쉬워지지만 강도는 확실히 떨어집니다.
과거에는 이 부분을 현장에서 직접 확인하기 어려웠는데, 2022년 12월부터 레미콘 단위수량 품질검사가 도입되어 현장에서도 시험으로 확인하고 있습니다. 슬럼프, 공기량, 염화물, 단위수량 같은 받아들이기 시험은 배합이 바뀔 때마다, 그리고 하루 타설량 기준으로 일정 물량(120㎥)마다 실시합니다.
5. 공시체 제작: 28일 뒤 강도를 확인하기 위한 준비
공시체는 타설하는 콘크리트를 원기둥 모양 틀에 담아 만든 시험용 샘플입니다. 이 공시체를 양생한 뒤 압축강도를 재서 설계한 강도가 제대로 나오는지 확인합니다. 보통 7일 강도로 흐름을 보고, 28일 강도로 최종 판정합니다.
2024년 말 콘크리트 표준시방서가 개정되면서, 실험실 조건뿐 아니라 현장과 같은 조건에서 양생한 공시체의 강도시험도 반드시 하도록 바뀌었습니다. 실제 건물 속 콘크리트와 가장 비슷한 상태에서 강도를 확인하자는 취지입니다.

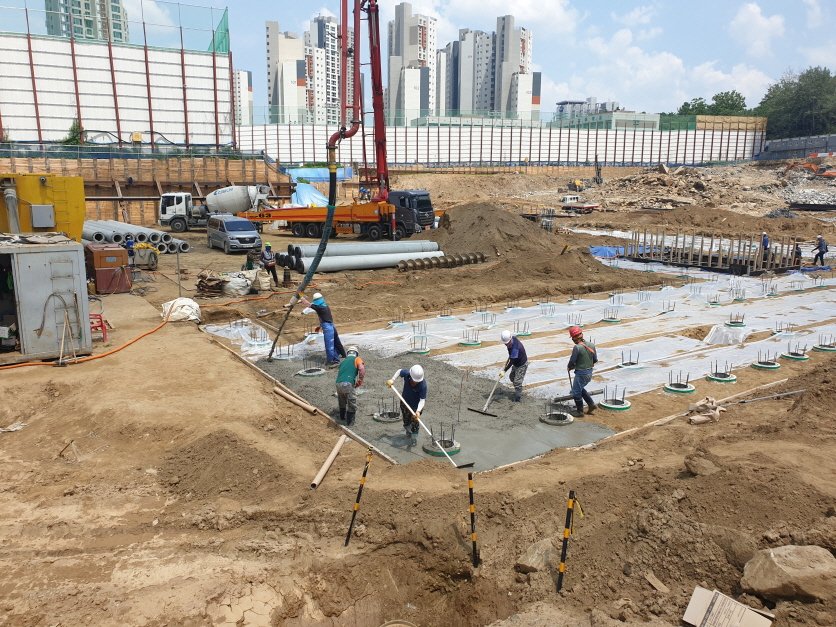

본 구조물뿐 아니라 기초 아래를 평평하게 만드는 버림 콘크리트도 같은 레미콘으로 타설합니다. 바탕부터 반듯하게 만들어야 그 위에 올라가는 먹매김, 철근, 거푸집 작업이 정확해집니다.
비 오는 날과 겨울철, 콘크리트를 쳐도 될까
빗물이 콘크리트에 섞이면 물을 더 넣은 것과 같은 효과가 생겨 강도가 떨어집니다. 그래서 2024년 말 개정된 표준시방서는 강우 시 콘크리트 타설을 원칙적으로 금지하고 있습니다.
- 시간당 3mm를 넘는 비가 오면 타설을 중지하고 보호 조치를 해야 합니다.
- 시간당 3mm 이하라면 빗물 유입을 막는 조치를 하고 책임기술자의 승인을 받아 타설할 수 있습니다.
현장에서는 타설 전날부터 일기예보를 확인해 일정을 조정하고, 갑자기 비가 오면 타설 부위를 비닐로 덮고 호퍼에 덮개를 씌우는 등 빗물이 들어가지 않도록 대응합니다.

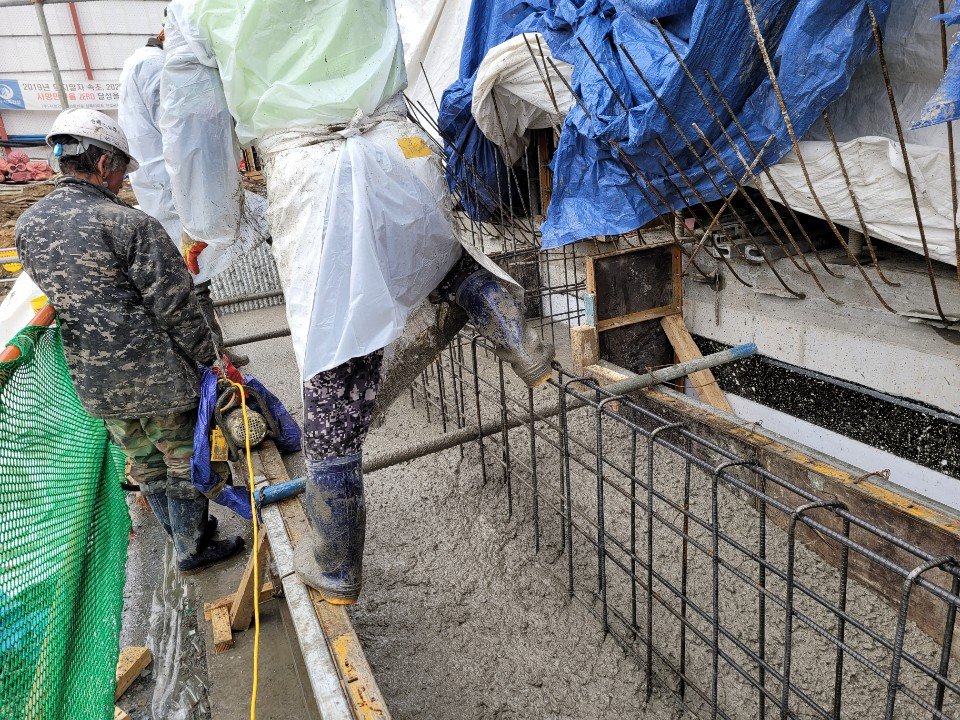

겨울에는 비만큼 추위도 문제입니다. 콘크리트가 굳기 전에 얼면 강도가 크게 떨어지기 때문에, 사진처럼 천막을 치고 내부를 따뜻하게 유지하며 타설하고 양생합니다.
현장에서 절대 하지 않는 것: 현장 가수
현장 가수는 타설하기 쉽게 하려고 현장에서 레미콘에 물을 더 붓는 것을 말합니다. 당장은 작업이 편해지지만 콘크리트 강도를 떨어뜨리는 가장 확실한 방법입니다.
타설이 늦어져 콘크리트가 되직해지면 물을 더 넣고 싶은 유혹이 생깁니다. 하지만 이런 차량은 물을 넣는 대신 반송하는 것이 원칙입니다. 한 층을 7일 만에 올리는 빠듯한 일정 속에서도 이 원칙만큼은 지키는 것이 레미콘 품질관리의 기본이고, 그래야 수십 년을 버티는 건물이 됩니다.
마치며
레미콘 품질관리는 공장에서 끝나지 않고 현장 타설까지 이어집니다. 타설 날에는 납품서, 슬럼프, 공기량과 염화물, 단위수량, 공시체 제작의 5가지를 확인하고, 비 오는 날에는 시간당 3mm 기준을, 겨울에는 보온 양생을 지켜야 합니다.
아파트 공사 전체 흐름이 궁금하다면 아파트 공사 순서를 정리한 글도 함께 읽어보시기 바랍니다.
이 글은 콘크리트 표준시방서(KCS 14 20 10) 등 공개된 건설기준과 현장 경험을 바탕으로 작성했으며, 세부 기준은 공사 조건과 개정 시기에 따라 달라질 수 있습니다.
