아파트 공사 순서: 착공부터 준공까지 1,000세대 이상 대단지 건축 과정 총정리

아파트 현장에서 20년 동안 일하며 겪은 실무를 바탕으로, 착공부터 토공사, 기초공사, 골조공사, 마감과 준공까지 1,000세대 대단지 기준의 아파트 공사 순서를 실제 현장 사진과 함께 단계별로 정리했습니다.

공사 가림막 너머에서 아파트는 어떤 순서로 지어질까요? 매일 지나다니던 공터에 타워크레인이 서고, 몇 달 뒤부터 층수가 하나씩 올라가고, 2년 반쯤 지나면 입주가 시작됩니다.

아파트 공사 순서의 마지막 단계, 외부 마감이 끝난 대단지 아파트 항공사진

위 두 사진은 같은 자리입니다. 울타리만 둘러친 빈 땅이 30개월 남짓 지나 20동이 넘는 아파트 단지가 됐습니다.

저는 2005년 아파트 현장의 직영으로 일을 시작해 기사 보조를 거쳐, 건설회사에서 사원부터 부장까지 20년 동안 아파트 시공 현장을 지켜왔습니다. 이 글에서는 그 과정을 제가 경험한 현장 사진과 함께 한 단계씩 풀어보겠습니다.

아파트 공사, 전체 기간은 얼마나 걸릴까

단지 규모, 층수, 지반 조건에 따라 달라지지만, 제가 경험한 1,000세대 이상 대단지 현장은 착공부터 준공까지 보통 30개월 안팎이 걸렸습니다.

30개월 동안 공정이 하나씩 차례로 진행되는 것은 아닙니다. 한 동에서 철근콘크리트 골조를 올리는 동안 먼저 올라간 동에서는 조적, 설비 배관, 방수 공사가 진행되고, 공사 후반에는 단지 안 부대토목과 조경 공사가 함께 돌아갑니다.

그래서 아파트 공사 관리의 핵심은 여러 공종이 서로 부딪히지 않도록 순서와 속도를 맞추는 일입니다.

한눈에 보는 아파트 공사 순서

단계공정주요 작업대략적인 시기
1착공 준비·가설공사가설 울타리, 현장사무소, 가설 전기·용수, 측량착공~2개월
2토공사터파기, 흙막이, 배수1~5개월
3기초공사파일 시공, 재하시험, 기초 콘크리트3~7개월
4골조공사지하층, 지상층 철근콘크리트 공사5~20개월
5조적·미장·방수벽체 쌓기, 미장, 방수층12~24개월
6설비·전기·창호배관, 배선, 창호 설치12~26개월
7내부 마감타일, 도배, 바닥, 주방·수납가구18~28개월
8외부·부대토목·조경단지 내 도로, 주차장, 조경, 놀이터22~29개월
9준공·입주사전점검, 사용승인, 입주28~30개월

1,000세대 이상 대단지 기준의 대략적인 흐름이며, 현장 여건에 따라 세부 일정은 달라집니다.

기반을 다지는 단계: 가설·토공사·기초공사

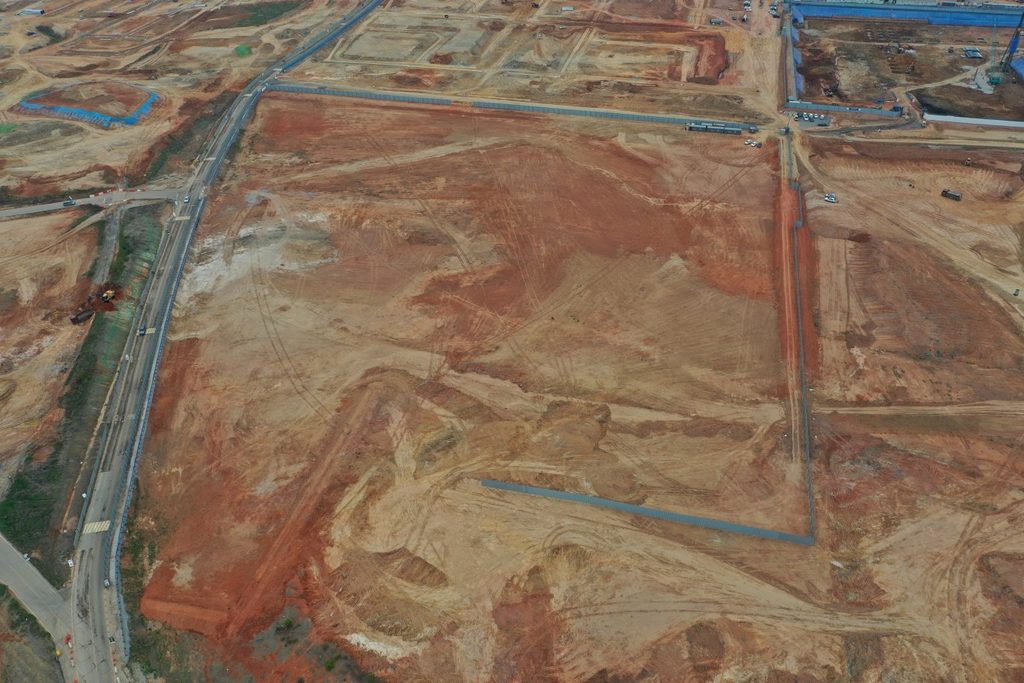

공사는 현장 경계에 가설 울타리를 세우고, 현장사무소를 짓고, 가설 전기와 용수를 끌어오는 것부터 시작합니다. 현장 출입구에는 차량 바퀴의 흙을 씻어내는 세륜시설도 설치합니다. 이어서 정밀 측량으로 건물이 들어설 정확한 위치를 잡습니다.

그다음은 땅을 파는 토공사입니다. 대단지 아파트는 지하주차장 면적이 넓어 파내야 하는 흙의 양이 매우 많고, 주변 지반이 무너지지 않도록 흙막이와 사면 보호를 함께 진행합니다.

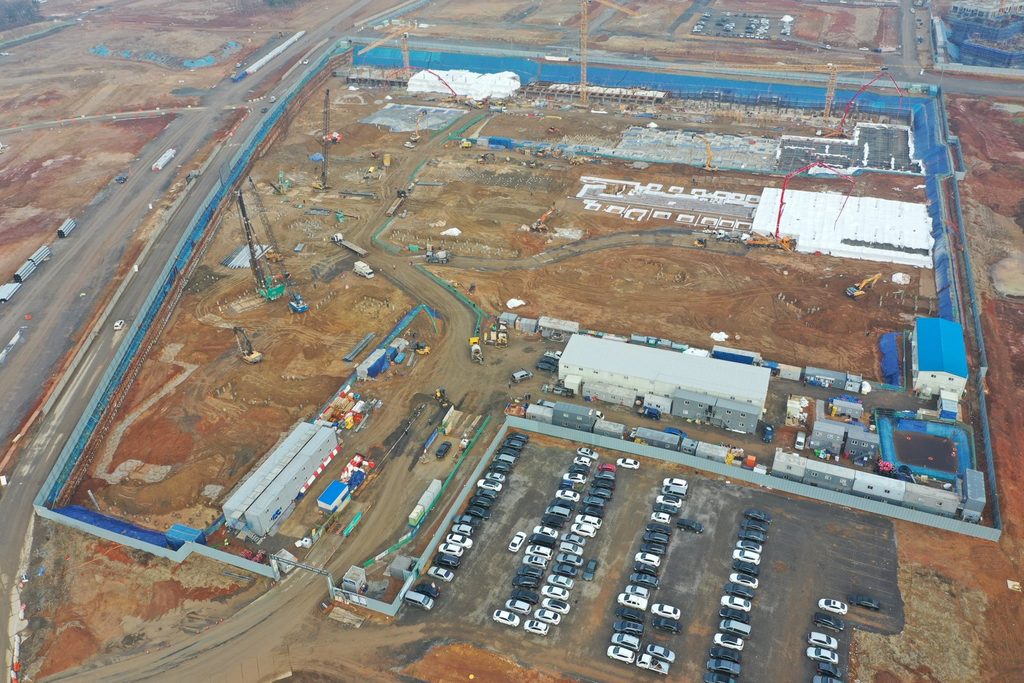

터파기가 끝나면 건물의 하중을 받칠 PHC 파일 등을 시공하고, 재하시험으로 파일이 설계한 지지력을 제대로 내는지 확인합니다.

파일 시공이 끝나면 그 위에 기초 콘크리트를 타설합니다. 겨울에는 콘크리트가 얼지 않도록 천막을 덮고 보온하며 양생해야 해서, 사진처럼 기초 위가 하얗게 덮여 있습니다.

이 시기에는 밖에서 보면 공사가 더디게 느껴질 수 있습니다. 하지만 건물의 무게를 땅에 안전하게 전달하는 핵심 공정이고, 여기서 일정이 늦어지면 뒤따르는 공정 전체가 함께 밀립니다.

건물이 올라가는 단계: 철근콘크리트 골조공사

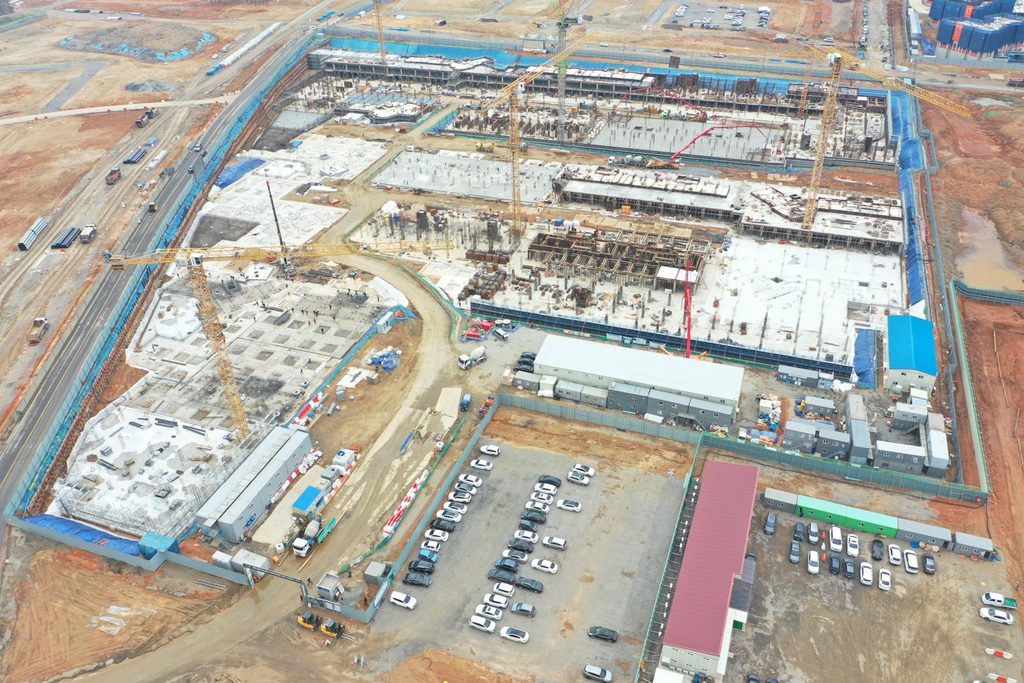

기초가 끝나면 지하층부터 철근콘크리트 골조를 올립니다. 대단지는 지하주차장이 단지 전체에 걸쳐 있어서, 타워크레인 여러 대가 동시에 자재를 나르며 지하 골조를 만들어 갑니다.

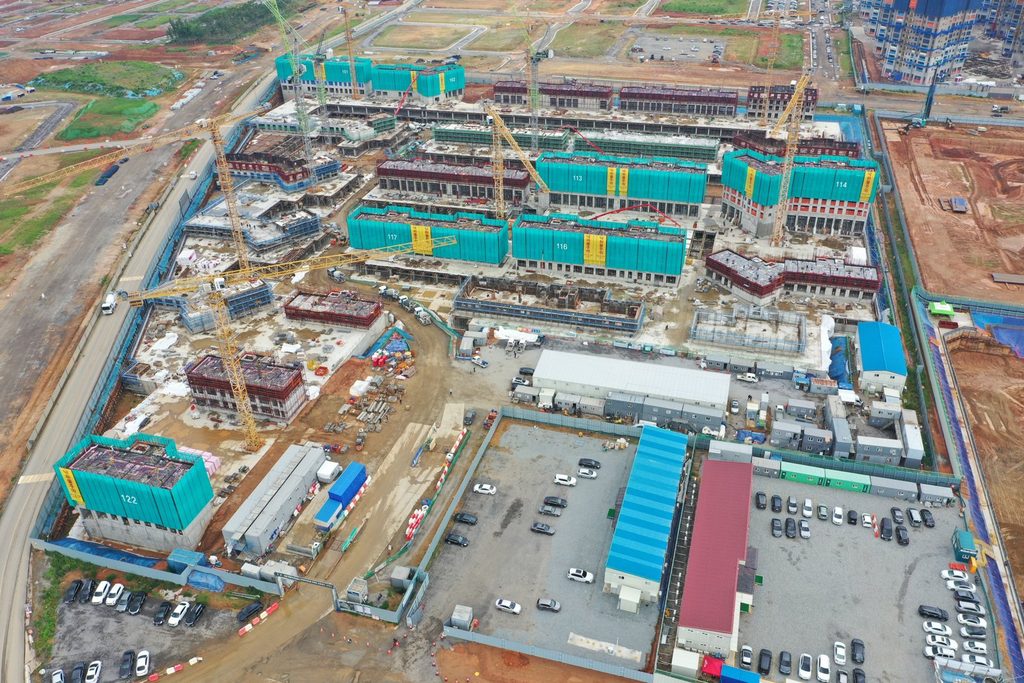

지하 골조를 마치고 지상층에 올라서면 같은 작업이 층마다 반복됩니다. 동마다 둘러싼 초록색 구조물이 벽체 거푸집인 갱폼으로, 한 층을 타설할 때마다 한 층씩 위로 올라갑니다.

제가 경험한 현장에서는 기준층 한 층을 올리는 데 보통 7일이 걸렸습니다. 한 층의 작업 순서는 다음과 같습니다.

  • 먹매김: 아래층 슬래브 위에 벽체와 기둥 위치를 표시합니다.
  • 벽체 철근과 거푸집: 벽체 철근을 배근하고 거푸집을 조립합니다.
  • 바닥 철근과 거푸집: 윗층 바닥이 될 슬래브 거푸집을 설치하고 철근을 배근합니다.
  • 설비·전기 배관 매립: 콘크리트를 붓기 전에 슬리브와 전선관을 넣습니다.
  • 검측: 철근 간격, 피복 두께, 배관 위치가 설계도서와 맞는지 확인합니다.
  • 콘크리트 타설: 벽체와 슬래브에 콘크리트를 타설하고 다음 층을 준비합니다.

한 층에 7일이면 25층 건물은 지상층 골조만 6개월 가까이 걸립니다. 비가 오거나 겨울 한파가 오면 타설과 양생에 바로 영향을 주기 때문에, 골조공사 기간에는 날씨를 꼼꼼히 살피며 공정을 조정합니다.

골조가 위로 올라가는 동안 아래층에서는 이미 창호와 조적 공사가 시작됩니다. 사진에서 층마다 색이 다르게 보이는 것도 아래층부터 공정이 차례로 진행되고 있기 때문입니다.

집이 완성되는 단계: 마감공사와 준공

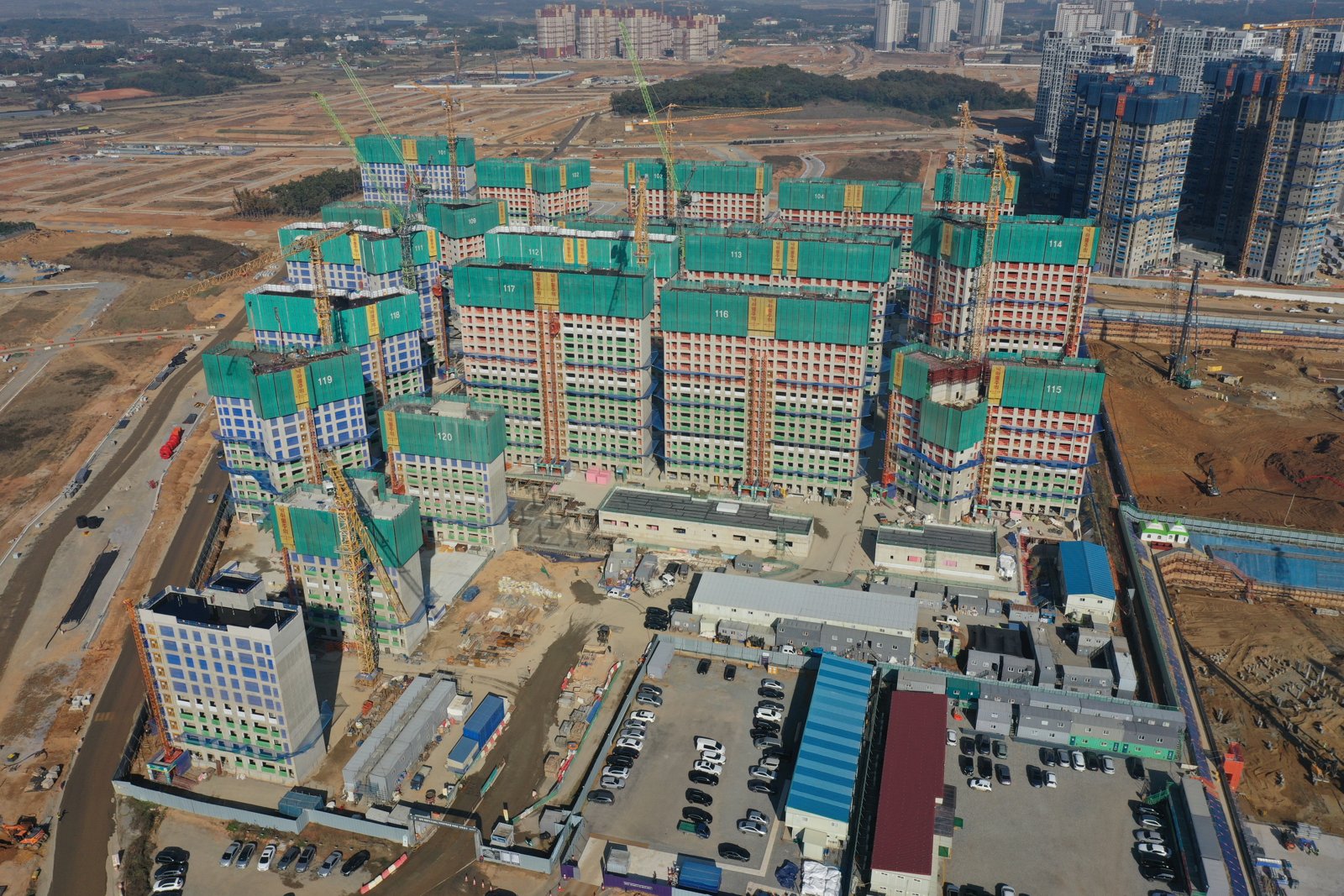

골조가 최상층까지 올라가면 갱폼을 해체하고, 외부 승강기로 자재를 올리며 조적, 미장, 방수 공사를 이어갑니다. 동시에 급수·배수 배관, 전기 배선, 창호 설치가 진행됩니다.

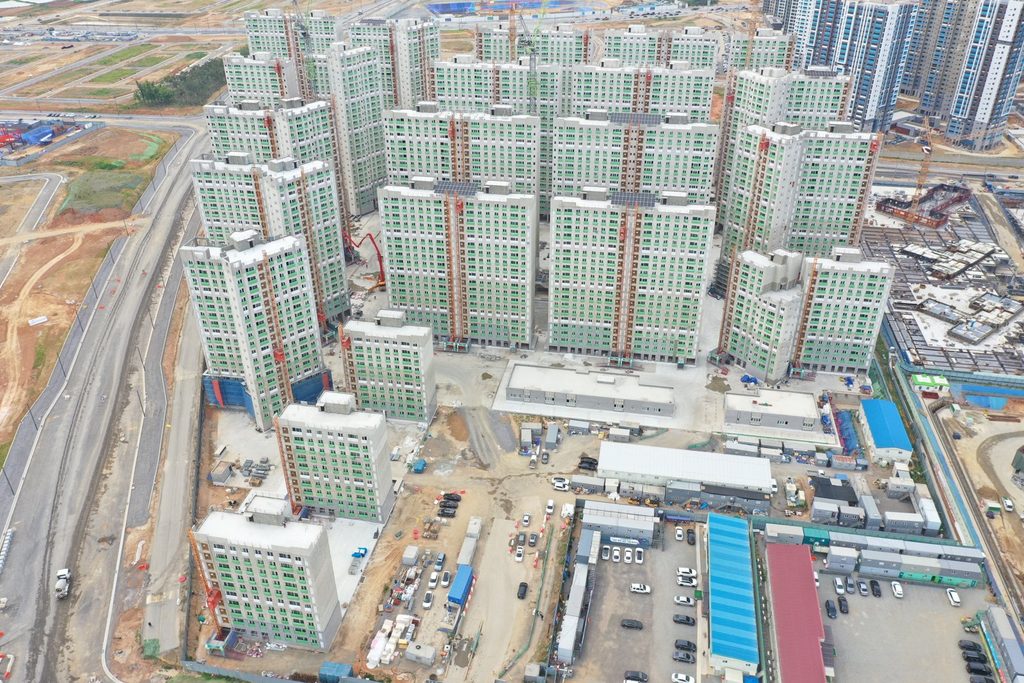

이후 타일, 도배, 바닥재, 주방가구와 수납가구 같은 내부 마감이 이어집니다. 입주자가 직접 보고 만지는 부분이라 품질 관리를 가장 엄격하게 해야 하는 단계입니다.

공사 후반에는 외벽 도장을 마치고, 단지 안 도로와 주차장, 조경, 어린이 놀이터 같은 부대토목과 외부 공사를 마무리합니다. 마지막으로 입주 예정자 사전점검에서 지적된 부분을 보수하고, 지자체의 사용승인을 받으면 입주가 시작됩니다. 글 첫머리의 두 번째 사진이 바로 이 단계의 모습입니다.

20년 현장에서 꼽는 가장 중요한 공정

아파트 공사에서 가장 중요한 공정 하나를 꼽으라면 저는 망설이지 않고 골조공사를 꼽습니다.

  • 첫째, 건물의 구조 안전이 이 단계에서 결정됩니다.
  • 둘째, 콘크리트는 한 번 타설하면 되돌리기가 매우 어렵습니다. 철근 배근이나 매립 배관을 놓치면 큰 하자로 이어질 수 있습니다.
  • 셋째, 골조의 속도가 전체 공사기간을 좌우합니다. 골조가 늦어지면 뒤따르는 마감 공정이 줄줄이 밀립니다.

7일마다 한 층씩 올리는 사이클을 지키기 위해 골조공사 기간에는 현장이 쉬지 않고 돌아갑니다. 그 시절 저는 달을 보고 출근해서 달을 보고 퇴근하는 날이 반복됐습니다. 새벽에 나와 그날 공정을 챙기고, 타설과 현장 정리를 마치고 나면 하늘에는 다시 달이 떠 있었습니다.

그렇게 한 층씩 쌓아 올린 골조가 수십 년 동안 사람들이 사는 집의 뼈대가 됩니다.

마치며

정리하면 아파트 공사 순서는 가설·토공사, 기초공사, 골조공사, 마감공사, 준공으로 이어지며, 1,000세대 이상 대단지는 보통 30개월 안팎이 걸립니다.

다음 글에서는 공사의 첫 단추인 토공사와 흙막이 공사를 더 자세히 다뤄보겠습니다.
